প্রকল্পের নামঃ চট্টগ্রাম শহরের লালখান বাজার হতে শাহ্ আমানত বিমানবন্দর পর্যন্ত এলিভেটেড এক্সপ্রেসওয়ে নির্মাণ ।

কন্টেন্ট: পাতা

প্রকল্পের নামঃ  লালখান বাজার হতে শাহ্ আমানত বিমানবন্দর পর্যন্ত এলিভেটেড এক্সপ্রেসওয়ে ।

প্রকল্প সংক্রান্ত তথ্যাবলী:

বাস্তবায়নকালঃ জুলাই-২০১৭ হতে জুন-২০২৫

প্রস্তাবিত মেয়াদ বৃদ্ধি: জুলাই,২০১৭ হতে জুন, ২০২৬

প্রাক্কলিত ব্যয়ঃ  ৪২৯৮৯৫.১১ জিওবি অনুদান- ৩৭৭৪৮৯.৫২, জিওবি ঋণ- ৫২৪০৫.৫৯ (১ম সংশোধিত)

প্রকল্প পরিচালকঃ জনাব  মোঃ মাহফুজুর রহমান, নির্বাহী প্রকৌশলী (প্রকল্প), চউক

আরো ছবি দেখতে এখানে ক্লিক করুন

মূল কার্যক্রম:

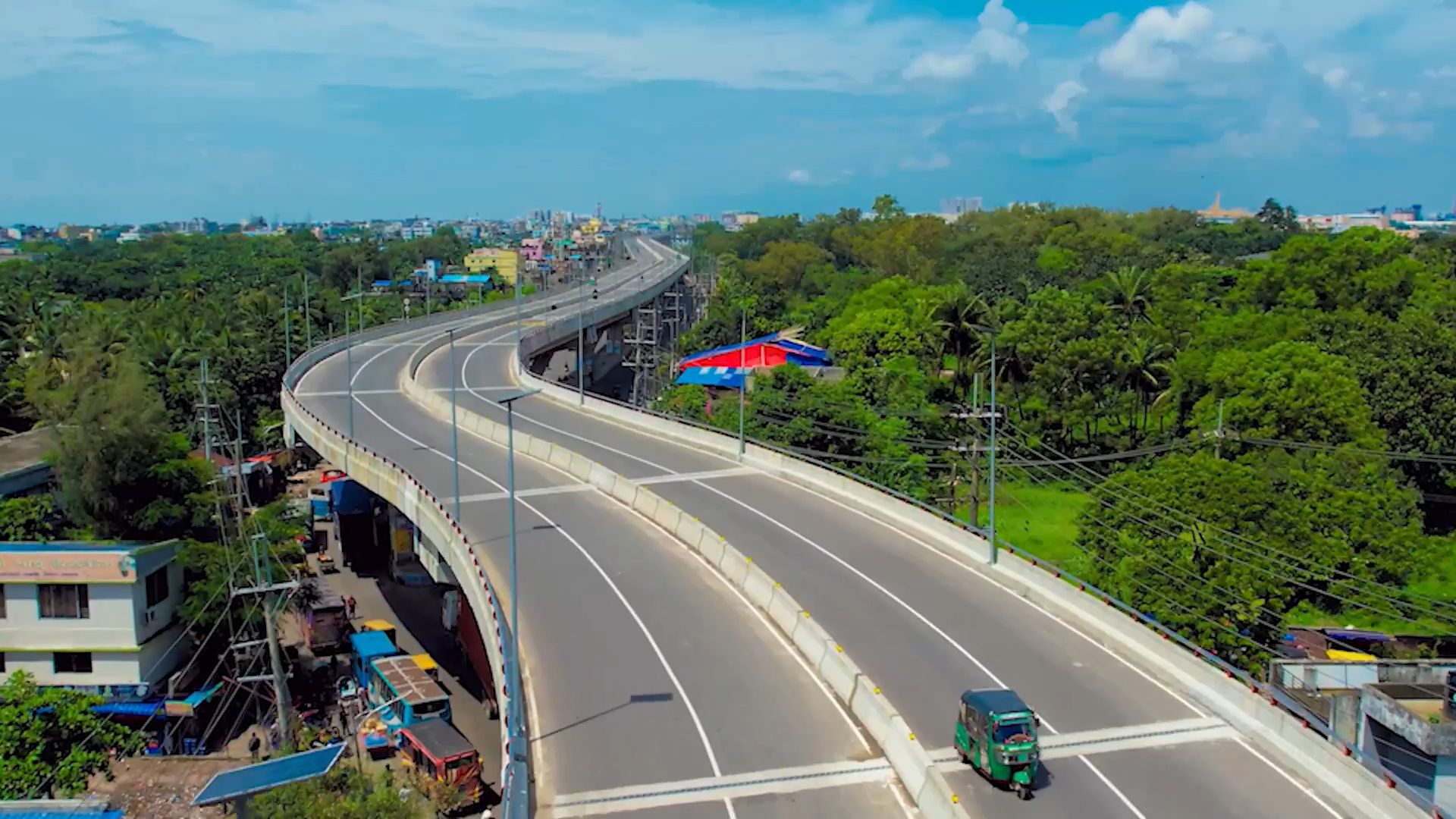

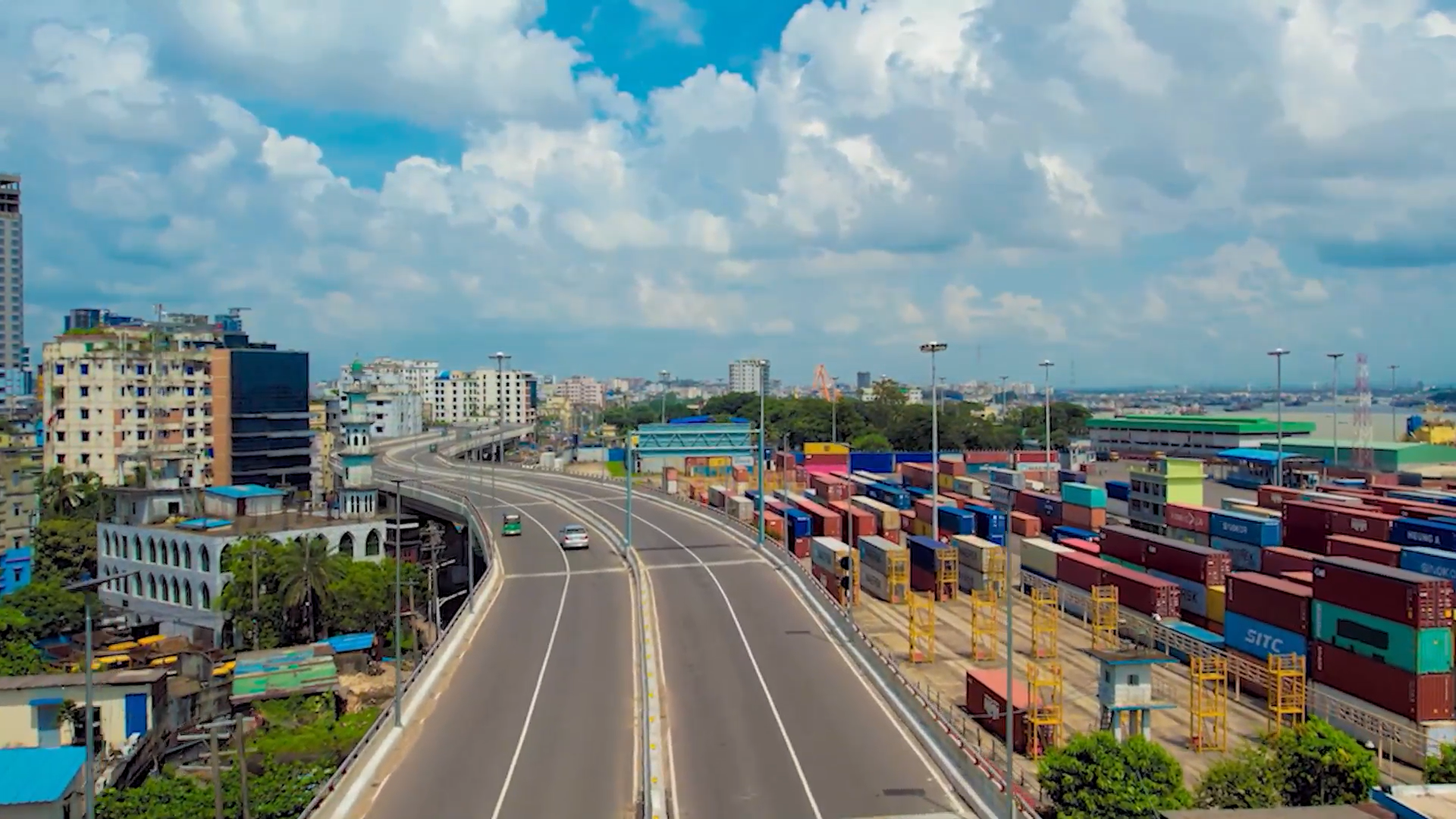

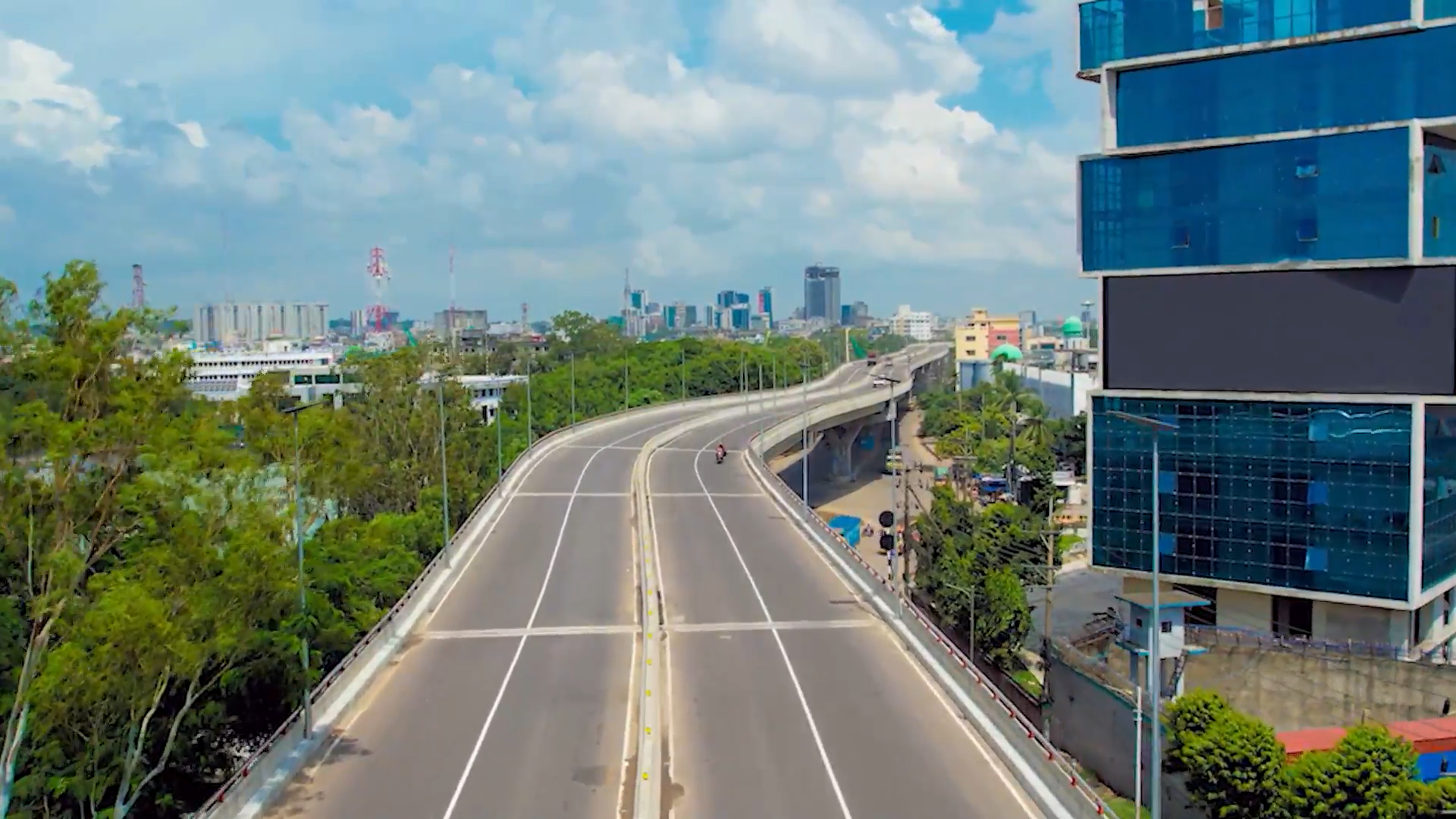

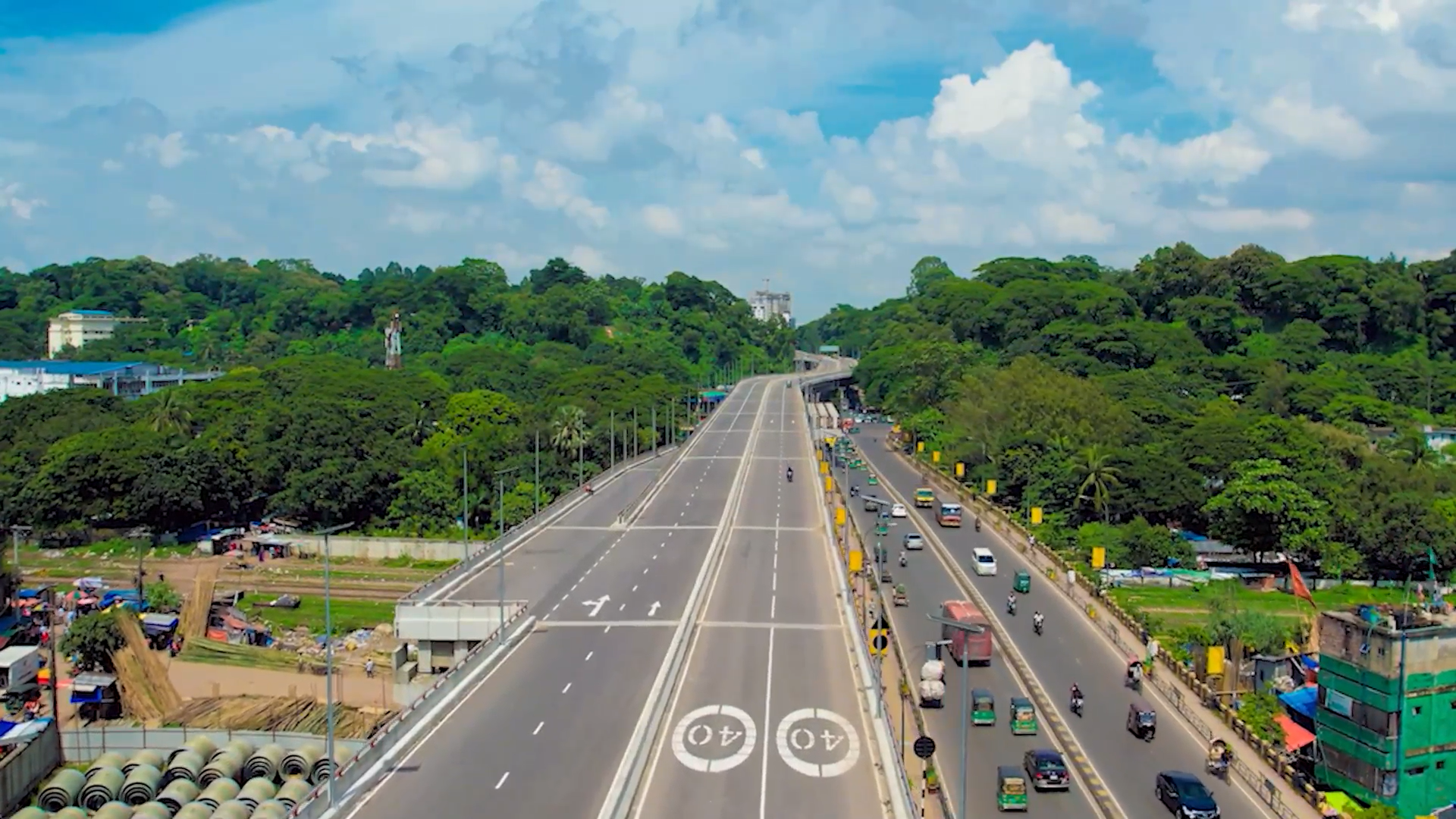

চট্টগ্রাম শহরের শিল্পাঞ্চল (ফৌজদারহাট শিল্পাঞ্চল, নাসিরাবাদ শিল্পাঞ্চল ও কালুরঘাট শিল্পাঞ্চল) ও দক্ষিণ চট্ট্রগ্রামের সাথে চট্টগ্রাম বন্দরের সরাসরি যোগাযোগ স্থাপনের লক্ষ্যে চট্টগ্রাম শহরের লালখান বাজার হতে শাহ্ আমানত বিমানবন্দর পর্যন্ত ১৬.৫০  কি: মি: দৈর্ঘ্য ও ১৬.৫ মিটার প্রস্থ বিশিষ্ট ফ্লাইওভার নির্মাণ ।

জুন/২০২৪ পর্যন্ত ক্রমপুঞ্জিত অগ্রগতিঃ

২০২৪-২৫ অর্থবছরের জুন/২০২৫ পর্যন্ত আর্থিক অগ্রগতি (বরাদ্দের %) ঃ ৪২.৮৫%

২০২৪-২৫ অর্থবছরের  জুন/২০২৫ পর্যন্ত ভৌত অগ্রগতি ঃ ৭৫%

প্রকল্পের শুরু থেকে ক্রমপুঞ্চিত ভৌত অগ্রগতিঃ ৯২.৫০%

মন্তব্য/বাস্তবায়ন অগ্রগতিঃ

  • আলোচ্য প্রকল্পের আগ্রাবাদস্থ Upward Ramp এর নির্মাণ কাজ বাংলাদেশ রেলওয়ে হতে জমি না পাওয়ার কারণে শুরু করা যাচ্ছে না। চউক হতে বাংলাদেশ রেলওয়ের সাথে বারবার যোগাযোগ করা হলেও অদ্যাবধি এই বিষয়ে কোন অগ্রগতি হয়নি। এই বিষয়ে মন্ত্রণালয়ের সদয় দৃষ্টি আকর্ষণ করা যায়।
  • অন্যান্য Ramp সমূহের নির্মাণ কাজ দ্রুতগতিতে এগিয়ে চলছে।
  • প্রকল্পের ক্রমপুঞ্জিত আর্থিক অগ্রগতি ৯০.৭৭% ও ভৌত অগ্রগতি ৯২.৫০%
